无负压设备机房:
型钢接地,设备接地;型钢钻孔排水;表识清楚;采用不锈钢螺栓;朝向一致。

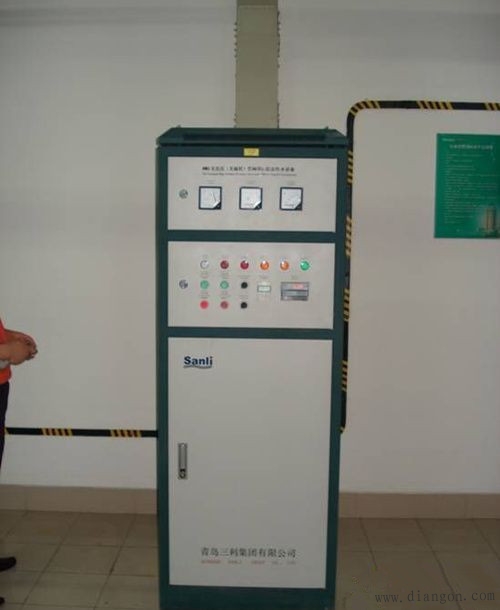

设备及控制柜要有主接地

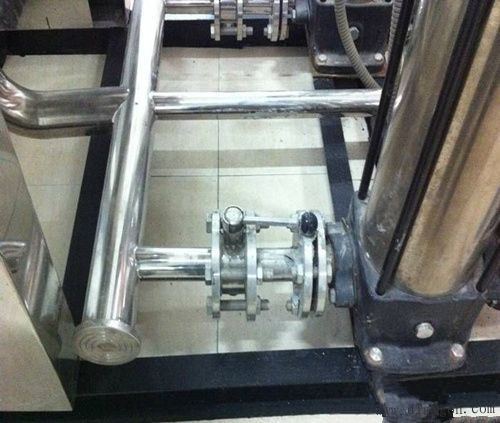

不锈钢法兰与螺栓连接,注意电化腐蚀(电绝缘片或板)。型钢要钻孔
简单的做法:

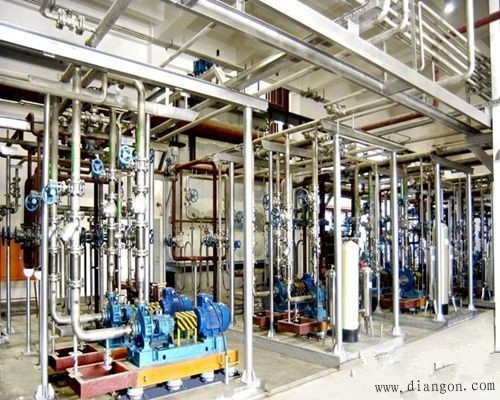

给水设备的机座处理欠妥;设备安装与土建之间欠协调;没有减震装置;注意了接地与跨接;法兰长短不一。

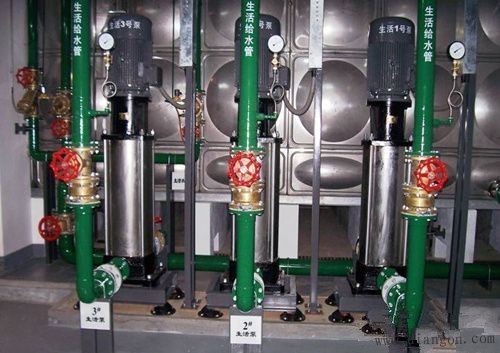

精美的给水设备间:地面处理与设备;互相辉映,整洁大方

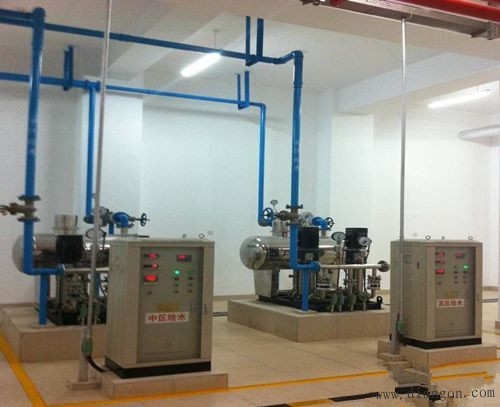

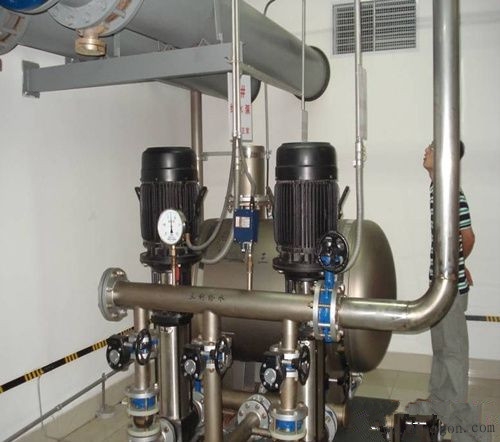

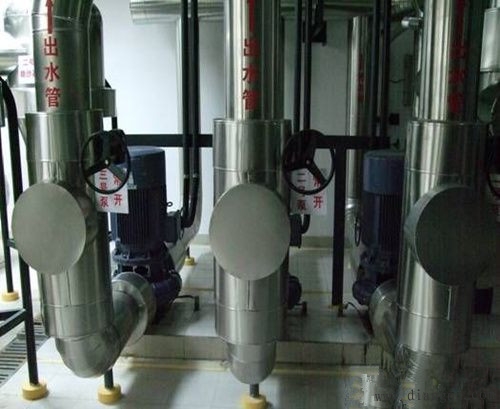

消防泵房:

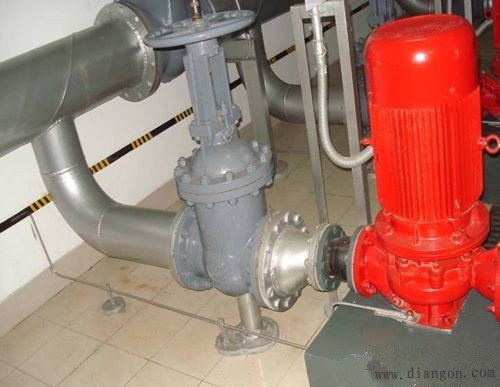

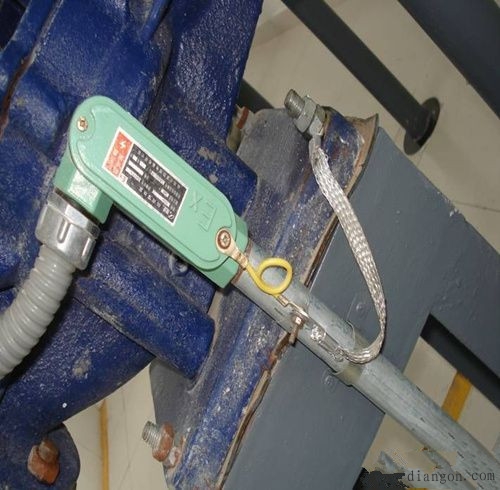

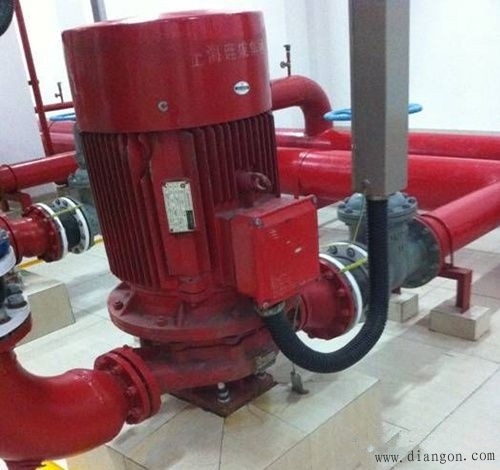

a、接地跨接:设备、伸缩节、电源线;
b、滴水弯、金属卡普利管不超0.8米;
c、减震措施:出水管弯头、设备;
d、金属软管不能做持续导体。
1、设备及支架防腐台;
2、螺栓上油戴塑帽;

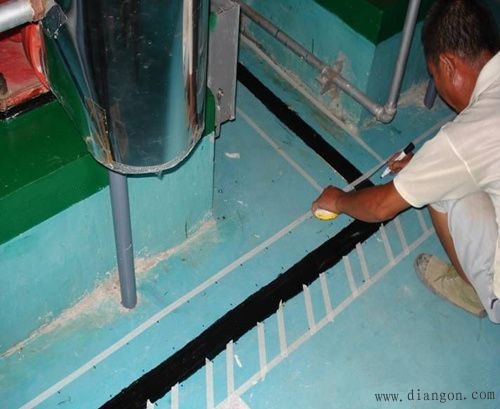

3、排水沟及警示带;
4、表识清楚;
5、高度朝向一致;
6、油漆鲜艳,分色明确。

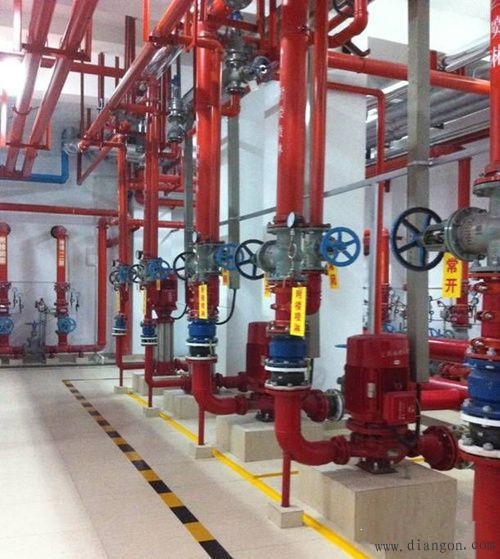

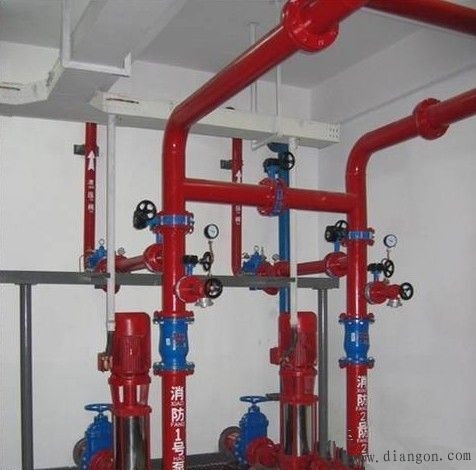

报警阀组:

1)距地面高度宜为1.2米,两侧距墙不小于0.5米,正面距墙不小于1.2米;
2)每个湿式报警阀与预做用阀控制的喷头数量不宜超过800个;
3)报警阀处的地面应有相应的排水设施;
4)供水总控制阀应处于开启状态,并采用信号碟阀;当不采用信号阀时,应设锁定阀位的锁具;
5)因雨淋阀组背面需接管,中心与背面墙距离不小于250 。

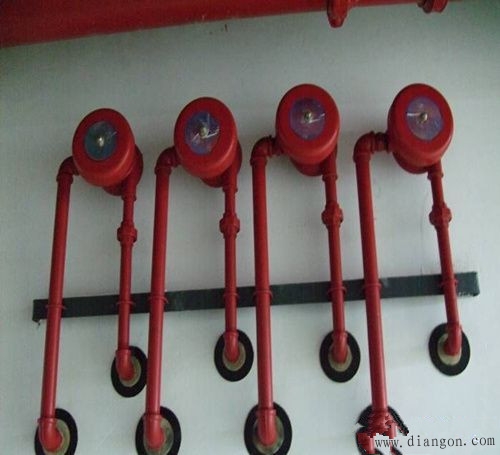

水流指示器:
1)方向指示正确,且有永久性标记;
2)与信号阀距离应大于300 。
3)安装前先测试。
阀门支架设置合理,压力表读数一致→
设备接地要有专门的端子压接,不能用设备螺栓→
设备机房的接地→

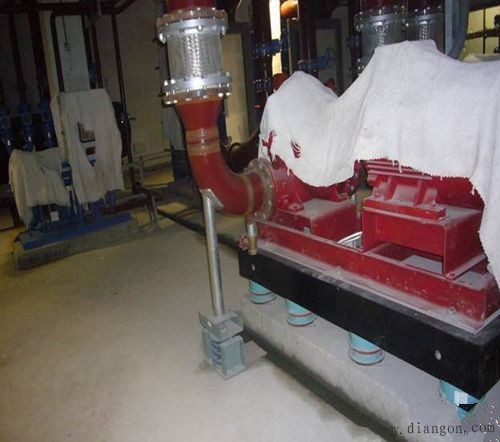

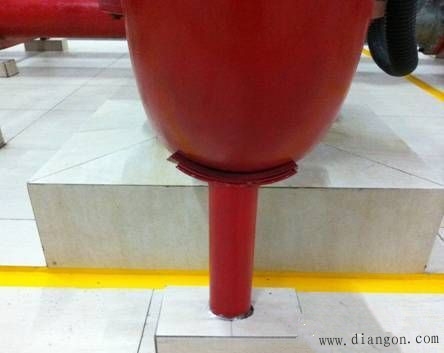

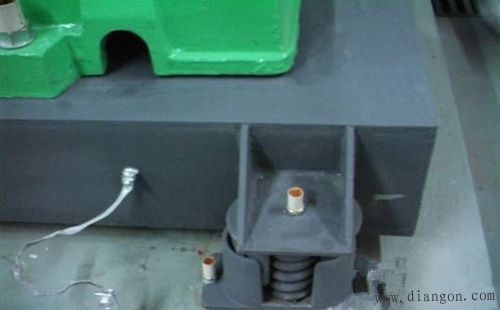

关于减震器的做法:
▲减振器安装前要适当地对基础进行处理,使减振器能本体水平,并能使同一机组的各减振器保持在同一标高位置。
▲减振器希能选择与基础直接固定的并与动设备成一体,这样就能防止动设备的水平位移。同时也可采取动设备公共地座的防位移措施。
▲在与管道连接时必须采用软接补偿器。补偿器应就近水平安装,并在补偿器外就近短管处设置固定支架。如补偿器位置距动设备位置较远,应在软接与设备的接管处设托架,同时在托架下应设有同步于弹簧减振的弹性材料或装置。
设备及管道的排列→
安全阀要引至泄水位置,不应直接对外→
▲设备四周警示带的做法;
▲消防泵房内应有值班室;
▲建议水力警铃引至房外
把警铃从设备间引进值班室→
把警铃从设备间引进值班室设备及动载管道的减震:固定规范、合理,与基础正确的连接,稳定性好,对有减振要求的设备,减振的设备稳定可靠,接管、补偿都达到工艺要求
